Y様邸 新築工事 御代田町

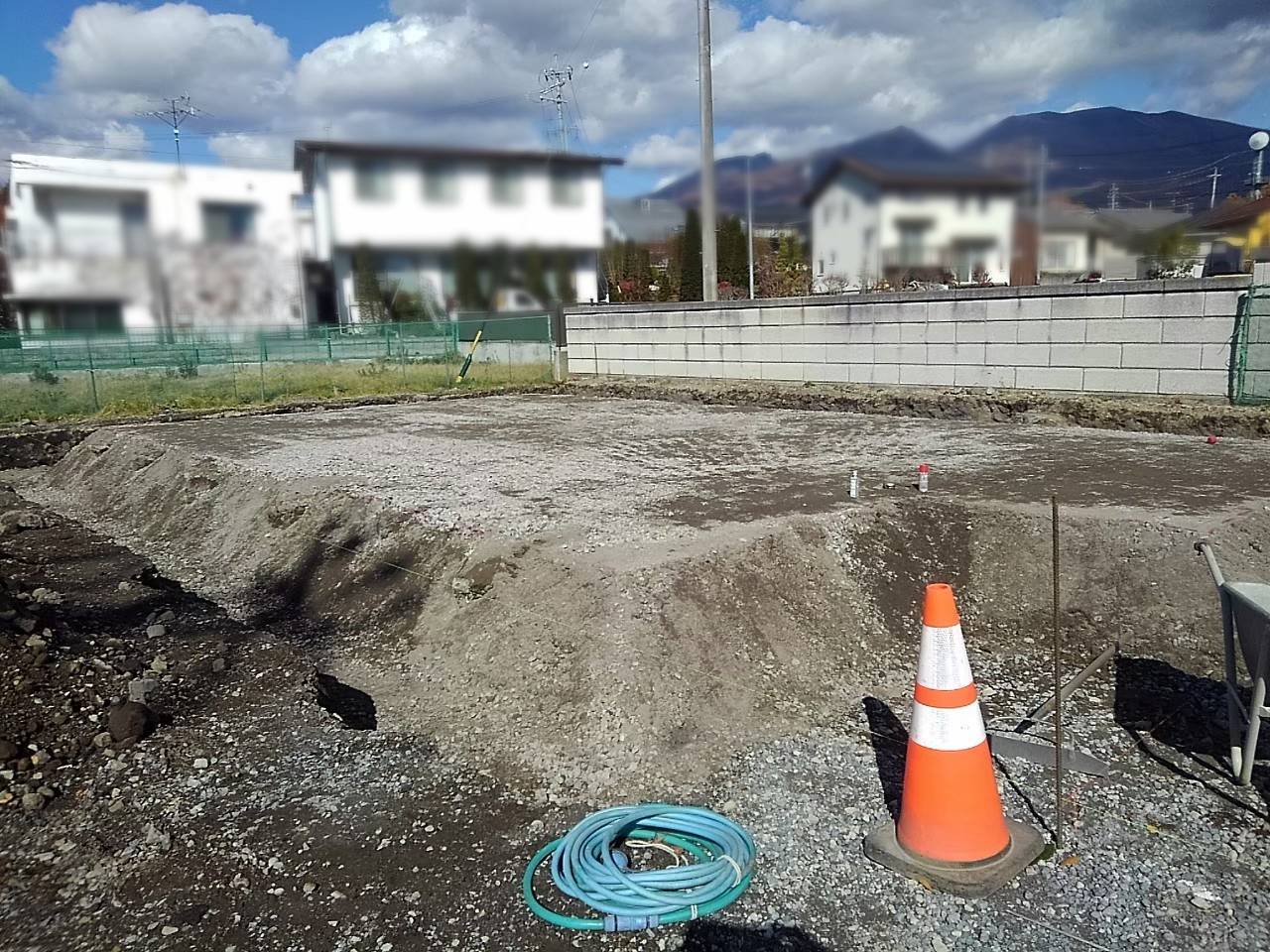

Step 1基礎工事着手
Step 2基礎配筋
2021年11月18日
基礎配筋工事が完了しました。いよいよコンクリート打設へと進みます。
Step 3基礎脱型
2021年12月04日
基礎が完成し、土台の施工をしています。
Step 4床下断熱材の施工
2021年12月05日
床断熱材を施工しました。隙間の無い丁寧な施工で、床からの冷気を防ぎ、断熱性を高めます。
Step 5上棟
2021年12月07日
基礎工事、屋外配管などの作業が無事に完了し、いよいよ上棟の日を迎えました。早朝から一気に組み上げていき、午後には立派な家らしい姿となりました。今後は内部の工事を中心に、お施主様との現場でのお打合せ・確認なども重ねながら安全・丁寧に工事を進めて参ります。本日は上棟誠におめでとうございました。
Step 6制震ブレース設置
2021年12月10日
今回お施主様のご希望により、オプションで「制震ブレース」を取り付けております。建築基準法で定められている「耐震構造」にプラスαの安心材料として、この制震ブレースが地震の揺れを吸収し、揺れ自体を制御する役割を果たします。
Step 7屋根工事
2021年12月17日
屋根工事が完了しました。屋根材は今回、ディプロマットⅡを使用しています。どんな外観にも合わせやすく、屋根からの雪落ちが少ないメリットもあります。
Step 8内部工事
2022年01月07日
内部の工事の様子です。壁には隙間なく断熱材が施工されています。窓が設置され、電気配線も天井に通されています。
Step 9外壁工事
2022年01月11日
外壁材が張られました。こちらのお宅は白を基調とした外壁に木調のアクセントが入った外観です。チクマホーム標準仕様の断熱性の高い樹脂サッシは、外観色にブラックを選ばれています。
Step 10内部工事2
2022年01月24日
壁には石膏ボードが貼られ、間取りや室内の雰囲気が分かりやすくなってきました。
Step 11足場撤去
2022年02月03日
外観を覆っていた足場が外されました。屋根には太陽光も設置済みです。今後は内部の工事が中心となります。
Step 12内装工事
2022年02月25日
内装工事が進んでおります。クロス(壁紙)が施工され、住宅設備のキッチンやトイレなどもすでに設置されています。
Step 13お引渡し
2022年03月17日
内部工事が完了し、クリーニングも終了いたしました。お施主様のご要望によりリビングドアをH2400mmのハイドア、それと合わせて掃き出し窓の高さも高くしてあり、傾斜天井の相乗効果も相まってとても解放感があるお宅です。無事お引渡しさせて頂きました。ありがとうございました。
